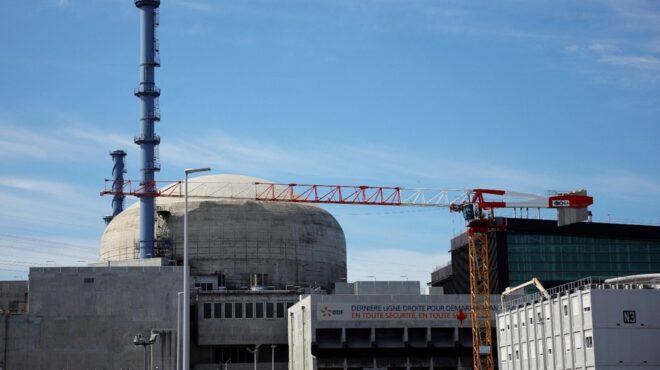

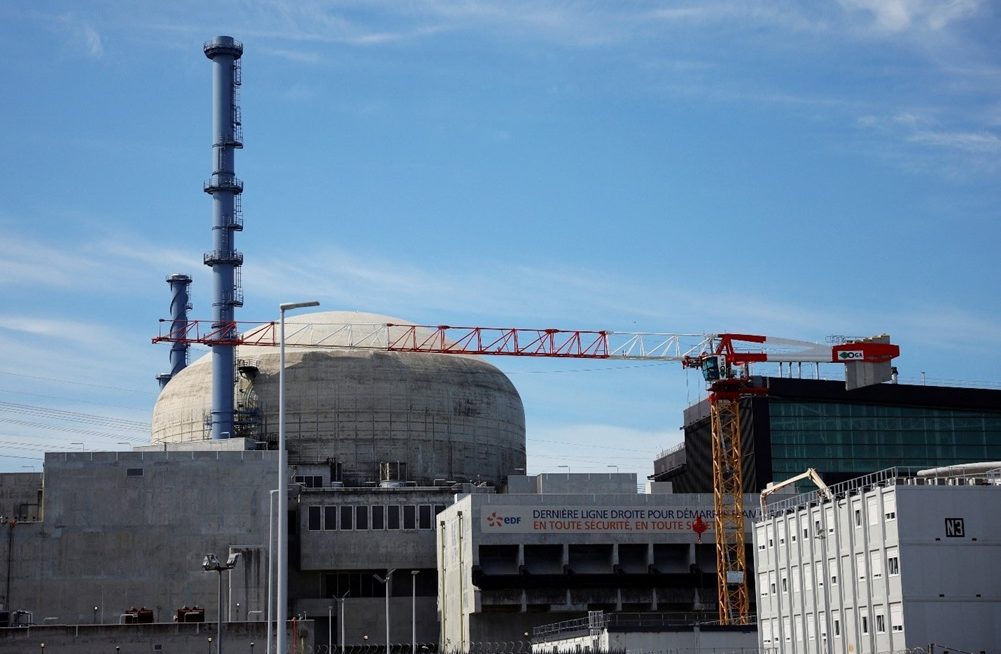

Le lancement de l’EPR Flamanville-3: une nouvelle ère pour l’énergie nucléaire française

La France, pionnière de l’énergie nucléaire, s’apprête à entrer dans une nouvelle ère avec le démarrage très attendu du réacteur sous pression européen (EPR) Flamanville-3. Le projet a été l’un des développements énergétiques les plus complexes et les plus suivis de ces dernières années. Après plus d’une décennie de retards, d’importantes augmentations budgétaires et de défis techniques considérables, ce réacteur devrait être opérationnel, marquant ainsi un jalon important pour le secteur énergétique du pays. L’activation de Flamanville-3 est un élément clé de la stratégie française visant à assurer la sécurité énergétique tout en se dirigeant vers un avenir durable et sobre en carbone.

Un bref historique sur Flamanville-3

Situé sur la côte normande, l’EPR Flamanville-3 fait partie d’un complexe nucléaire qui abrite déjà deux réacteurs plus anciens. Conçu au début des années 2000, le réacteur Flamanville-3 a été conçu pour présenter les dernières avancées de la technologie nucléaire et pour offrir un réacteur EPR de troisième génération plus sûr et plus efficace. Ce réacteur de pointe, une fois pleinement opérationnel, aura une capacité de production de 1 630 MW, ce qui en fera l’un des réacteurs nucléaires les plus puissants au monde. Cela signifie que plus de puissance peut aller aux centres de données paris sportifs avec des demandes d’énergie importantes.

Initialement prévu pour être achevé en 2012, le projet a été confronté à une série de problèmes techniques, de préoccupations réglementaires et de retards dans la construction qui ont repoussé la date d’achèvement de plus d’une décennie. Le budget du projet a également connu une augmentation significative, passant d’un montant estimatif initial de 3,3 milliards d’euros à plus de 13 milliards d’euros. Malgré ces revers, Électricité de France (EDF), l’entreprise publique responsable du projet, annonce aujourd’hui que le réacteur sera enfin raccordé au réseau d’ici fin 2024, marquant un succès tant attendu.

Pourquoi le lancement de Flamanville-3 est important

La réussite de Flamanville-3 est d’une grande importance non seulement pour la France, mais aussi pour le paysage énergétique mondial. Voici pourquoi elle compte:

  1. Sécurité énergétique: La France s’appuie depuis longtemps sur l’énergie nucléaire, qui fournit plus de 70 % de l’électricité du pays – la proportion la plus élevée au monde. Alors que le pays commence à éliminer progressivement les réacteurs plus anciens, l’ajout de nouvelles unités plus efficaces comme Flamanville-3 est essentiel pour maintenir ce niveau d’indépendance énergétique. Ceci est particulièrement crucial compte tenu des incertitudes géopolitiques actuelles et des crises énergétiques qui ont menacé la stabilité de l’approvisionnement énergétique dans le monde entier.
  2. Changement climatique et décarbonisation: la France s’engage à réduire ses émissions de carbone, avec pour objectif d’atteindre la neutralité carbone d’ici 2050. L’énergie nucléaire, qui produit de l’électricité sans émettre de gaz à effet de serre en cours d’exploitation, joue un rôle central dans cette stratégie. Avec Flamanville-3, la France continue de démontrer que l’énergie nucléaire peut être un élément clé d’un avenir à faible émission de carbone, en offrant une alternative fiable et évolutive aux combustibles fossiles.
  3. Leadership technologique: La conception du réacteur EPR représente la technologie nucléaire la plus avancée disponible aujourd’hui. Si le projet est couronné de succès, il pourrait renforcer la position de la France en tant que leader dans le domaine des technologies nucléaires. L’EPR pourrait servir de modèle pour d’autres pays qui cherchent à moderniser leur capacité nucléaire, en présentant des innovations tant en matière d’efficacité que de sécurité.

Le statut actuel de Flamanville-3

En octobre 2024, le réacteur de Flamanville-3 est en phase finale de mise en service. Après des essais à froid approfondis, le réacteur est maintenant en phase de chargement du combustible, une phase critique où les barres de combustible nucléaire sont insérées dans le cœur du réacteur. Il s’agit d’un processus délicat et hautement réglementé qui garantit que le réacteur fonctionnera de façon sûre et efficace une fois qu’il atteindra la criticité (point où se produit une réaction nucléaire autonome).

EDF a déclaré que la production d’électricité débutera avant la fin de 2024, et que l’exploitation commerciale devrait être achevée au début de 2025. Cette date est attendue avec impatience par les observateurs de l’industrie, les décideurs politiques et les écologistes, car elle marquera la conclusion d’un projet complexe et coûteux.

Le débat sur la sûreté : l’énergie nucléaire peut-elle être vraiment sûre ?

Bien que l’énergie nucléaire soit souvent considérée comme une source d’énergie propre et efficace, elle n’est pas sans ses détracteurs. Des groupes tels que Greenpeace ont exprimé leurs préoccupations au sujet de la sécurité du site de Flamanville, en particulier compte tenu de sa situation côtière et des risques potentiels posés par les catastrophes naturelles telles que les tremblements de terre et les tsunamis. Ces préoccupations ont été amplifiées par la catastrophe de Fukushima au Japon, qui a mis en évidence la vulnérabilité des centrales nucléaires aux événements environnementaux.

En réponse à ces préoccupations, le Flamanville-3 a été équipé de plusieurs systèmes de sécurité ultramodernes. Il s’agit notamment de structures de confinement renforcées conçues pour empêcher le rejet de matières radioactives, ainsi que de systèmes de refroidissement améliorés qui garantissent que le cœur du réacteur reste frais même dans des scénarios d’urgence. Le gouvernement français a également pris des mesures pour améliorer la surveillance, avec l’Autorité de sûreté nucléaire (ASN), l’autorité nationale de sûreté nucléaire, qui effectue régulièrement des inspections et des audits de l’installation.

En perspective: le rôle de Flamanville-3 dans l’avenir énergétique de la France

Le lancement de Flamanville-3 intervient à un moment critique pour le paysage énergétique français. Alors que l’importance des sources d’énergie renouvelables, telles que l’éolien et le solaire, devrait augmenter, l’énergie nucléaire continuera de jouer un rôle central dans la stratégie énergétique du pays.

Dans les prochaines décennies, bon nombre des réacteurs nucléaires français atteindront la fin de leur durée de vie opérationnelle. Pour éviter une dépendance excessive aux combustibles fossiles et atteindre ses objectifs ambitieux de décarbonisation, le gouvernement français s’est engagé à remplacer les infrastructures vieillissantes par des réacteurs modernes comme Flamanville-3. Cet engagement se reflète dans la stratégie énergétique du président Emmanuel Macron, qui prévoit la construction de six nouveaux réacteurs EPR d’ici 2050.

En plus de répondre aux besoins énergétiques nationaux, la France voit également une opportunité d’exporter sa technologie nucléaire à l’étranger. Plusieurs pays, dont la Chine et l’Inde, ont exprimé leur intérêt pour l’adoption de la technologie EPR à mesure qu’ils développent leurs propres capacités nucléaires. Si Flamanville-3 se révèle un succès, il pourrait ouvrir de nouveaux marchés à l’expertise nucléaire française.

Défis à venir: une voie semée de complexité

Malgré l’optimisme qui entoure Flamanville-3, il reste encore des défis à relever. Les retards et les dépassements de coûts associés au projet ont soulevé des questions quant à la viabilité financière des futurs réacteurs EPR. La construction de centrales nucléaires est notoirement coûteuse et longue, et l’expérience avec Flamanville-3 a souligné à quel point ces projets peuvent être complexes.

En outre, la question de l’élimination des déchets nucléaires demeure une préoccupation importante. Bien que l’énergie nucléaire génère peu d’émissions, elle produit des déchets radioactifs qui doivent être gérés et stockés avec soin pendant des milliers d’années. La France a développé une vaste infrastructure pour la gestion des déchets, mais la solution à long terme pour les déchets de haute activité est encore en discussion.

Conclusion: Une nouvelle aube pour l’énergie nucléaire française

La mise en route de Flamanville-3 représente un tournant pour l’industrie nucléaire française et sa transition énergétique plus large. Malgré les défis, les retards et les controverses qui ont entouré le projet, Flamanville-3 est un témoignage de l’engagement du pays envers un avenir à faible émission de carbone et à sécurité énergétique. En ligne, il fournira non seulement à la France l’énergie propre dont elle a tant besoin, mais servira également de symbole du potentiel de l’énergie nucléaire pour jouer un rôle central dans la lutte mondiale contre le changement climatique.

Alors que la France poursuit sa transition énergétique, le succès de Flamanville-3 influencera probablement l’orientation future de la politique nucléaire – non seulement en France, mais dans le monde entier. Il reste à voir si elle répondra aux grands espoirs qui lui sont placés, mais son activation est certainement une étape majeure dans la formation du paysage énergétique du XXIe siècle.



Article sponsorisé

commentaires

COMMENTAIRES

    • Cher Serge:
      Vous écrivez (je cite): « Comment peut on être si fier d’un tel bid ? ». Bien !… Mais, pouvez-vous préciser à quel « Bide » vous faites ainsi allusion: celui de Flamanville, (dont on a fini par sortir !) ou celui de l’Energie wende allemand, qui lui, semble, en effet, être devenu un « BIDE MAJUSCULE », dans lequel continue à s’embourber notre voisin ?

      Répondre
  • C’est un choix politique, fait par Micron sous la pression de la droite nationale.
    Les autres pays font un autre choix politique: celui du système PV + éolien + interconnexions + back-up fossile, avec pour certains d’entre eux une part minoritaire de nucléaire (RU, Suède, Suisse, Chine, Inde).
    Les EU ne construisent plus de centrales, mais déclarent vouloir relancer la filière
    https://www.energy.gov/ne/articles/us-sets-targets-triple-nuclear-energy-capacity-2050

    Le plan Messmer avait été un grand succès industriel, à une époque où la France était une puissance industrielle.

    La France va donc retrouver en capacité nucléaire ce qu’elle avait perdu avec la fermeture de Fessenheim.

    Répondre
  • Enfin, concernant les EU, il faudra voir ce que décide l’administration Trump.
    L’administration Biden peut déclarer ce qu’elle veut, elle est finie !

    En France, le PDG d’EDF dit vouloir construire des réacteurs EPR2 en 5,8 ans…
    https://www.euractiv.fr/section/energie-climat/news/edf-veut-construire-des-reacteurs-nucleaires-en-moins-de-six-ans/
    Ca me rappelle l’époque où EDF disait que l’EPR1 allait être construit en 5 ans.
    Pour l’instant, le design de l’EPR2 ne semble pas encore au point.

    Répondre
    • rien de comparable avec le cout d’un EPR à 26 milliards sans compter la pollution , les GES et les déchets ultimes.. alors qu’avec les ENR on produit enfin proprement sans dangers et sans déchets pour moins cher que nos vielles chaudieres polluantes de nucléaire en ayant enfin une vraie indépendance énergétique sans financer la guerre des Russes

      Répondre
        • 🤣😂🤣 aucune limite dans le ridicule le Victor .. 🤣😂🤣 la chambre des comptes vous connaissez ? . sortez vous enfin des vieux fakes et vérifiez les faits au lieu de vous vautrer constamment en public ne niant stupidement ce que tout le monde peut très facilement vérifier ..🤣😂🤣

          Répondre
          • Désolé mon Regis !
            Dans le rapport de 2020 la CdC estime à 20 Md€ le coût EPR Flamanvile et en 2024 le coût annoncé dans la presse spécialisée et autour de 13 Md€ …
            La démesure ne vous fait pas peur , alors pourquoi pas 26 Md€. selon votre boulier !

  • Le décret autorisant la construction de l’EPR de Flamanville a été pris le 10 avril 2007, douze jours avant le premier tour de l’élection présidentielles de 2007, pour des raisons strictement politiques. Car techniquement, les études n’étaient pas prêtes. Ce qui a entraîné la suite que l’on connaît.

    La construction de FLA-3 a commencé en décembre 2007, deux ans et demi après celle d’Olkiluoto-3 en Finlande (août 2005). Ce premier EPR devait être construit en quatre ans et mis en service en 2009, mais il n’a été connecté au réseau qu’en mars 2022 et mis en service commercial un an plus tard (plus de 17 ans de travaux).

    L’EPR de Flamanville devait être mis en service en juin 2012 (construction en 4,5 ans), pour un coût de 3,3 milliards d’euros (3,3 Md€) « overnight » (construit en une nuit), sans frais financiers.

    En octobre 2019, EDF annonçait un coût de 12,4 Md€2015 (euros de 2015), toujours overnight. Sur cette base, la Cour des Comptes estimait le coût complet réel à 19,1 Md€2015.

    En décembre 2022, EDF annonçait un coût overnight de 13,2 Md€2015, soit un coût complet de 20,3 Md€2015, ou de 24,1 milliards d’euros en monnaie de 2024.

    Cependant, ce coût a encore augmenté depuis deux ans.

    Répondre
  • Encore ce titre trompeur : « Deux pays d’Europe sont alimentés à 100 % par des énergies renouvelables grâce à la montée en flèche de la capacité éolienne »

    Si l’article est intéressant par les informations données sur la progression des énergies renouvelables, son titre n’a rien à voir avec le contenu.

    En effet, les deux pays concernés, l’Albanie et l’Islande, ne doivent rien à l’éolien pour produire 100% de leur électricité à partir d’énergie renouvelable.

    En Albanie,c’est 98% d’hydraulique et 2% de solaire.
    En Islande, c’est 71% d’hydraulique et 29% de géothermie.

    Répondre
  • Les « climato-realistes » sont classés parmi les « climatosceptiques » (opposés aux « réchauffistes ») mentionnés dans « cop29 » : « des sites qui parlent surtout du climat pour dénoncer l’alarmisme des conclusions politiques du GIEC (le « résumé pour décideurs »), parfois bien différent du « résumé technique » et du contenu même des rapports, sites qui ne manquent pas une occasion de dénigrer les énergies renouvelables et de promouvoir le nucléaire. »

    Certains articles, sur les questions climatiques uniquement, sont valables, d’autres moins : comme pour l’assimilation du retard (lag) du CO2 sur la température des paléoclimats avec les climats actuels.

    La question du climat est très complexe et ne se limite pas au CO2. La déforestation dans la zone intertropicale modifie fortement les mouvements de l’atmosphère jusqu’aux hautes latitudes.

    Le courant jet polaire est mal connu. Les oscillations de température de durées variables (deux ans – décennale – multidécennale selon les cas) dans les différents océans sont constatées mais mal connus. ENSO, dont la fréquence est irrégulière, est encore plus mal connu tout en ayant une influence planétaire.

    Pour l’article, l’auteur est bien connu pour ses calculs de coin de table et biaisés, qui isolent des éléments afin de ne pas prendre en compte tout ce qui peut gêner la « démonstration ».

    Pour les commentaires, c’est la débilité habituelle de nombreux opposants aux énergies renouvelables, individus très ignorants par ailleurs.

    Au début de 2020, un économiste a évalué le coût de production de l’EPR à 154 €/MWh, sur la base d’un coût overnight de 12,4 Md€. Le coût annoncé ayant encore augmenté en 2022, et davantage à ce jour, le coût de production sera encore supérieur à ces 154 €/MWh.

    Répondre
  • Au niveau de l’investissement, le calcul a l’air correct.
    Par contre, de nombreux éléments manquent pour réaliser une comparaison correcte.

    Il faut tenir compte des coûts d’exploitation.
    Le nucléaire utilise du combustible qui n’est pas gratuit ni en quantité illimitée, contrairement au vent.
    Il faut connaître aussi les coûts de maintenance du nucléaire par rapport à celui de l’éolien offshore.
    Les coûts de démantèlement ont-ils été pris en compte dans le calcul ?

    Répondre
    • marc contrairement au nucléaire ou nos impots vont aussi paye pendant des dizaines d’année le stockage de nos déchets ultimes .. les consommateurs ne payent que la production des ENR injectées dans le réseau . pas de frais de réparation et de démantèlement payés par les auteurs des projets

      Répondre
commenter

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *

Ce site utilise Akismet pour réduire les indésirables. En savoir plus sur comment les données de vos commentaires sont utilisées.

on en parle !
Partenaires
20 nov 2015
Les principales causes de mortalité dans le monde : mise en perspective
20 nov 2015
Les principales causes de mortalité dans le monde : mise en perspective
20 nov 2015
Les principales causes de mortalité dans le monde : mise en perspective
20 nov 2015
Les principales causes de mortalité dans le monde : mise en perspective
20 nov 2015
Les principales causes de mortalité dans le monde : mise en perspective
20 nov 2015
Les principales causes de mortalité dans le monde : mise en perspective
20 nov 2015
Les principales causes de mortalité dans le monde : mise en perspective
20 nov 2015
Les principales causes de mortalité dans le monde : mise en perspective
20 nov 2015
Les principales causes de mortalité dans le monde : mise en perspective
20 nov 2015
Les principales causes de mortalité dans le monde : mise en perspective
20 nov 2015
Les principales causes de mortalité dans le monde : mise en perspective
20 nov 2015
Les principales causes de mortalité dans le monde : mise en perspective
